Acompanhe o andamento da Obra do Residencial Chronos
1.
DADOS GERAISINÍCIO DA OBRA: JAN/2009
PREVISÃO PARA TÉRMINO DA OBRA: JUN/2012
PRAZO: 42 (quarenta e dois) meses.
2. ANDAMENTO DA OBRAOs serviços executados ou em andamento na obra tem, em 31/05/2009, as seguintes posições:
Demolições – 100,0% executado;
Escavações mecânicas – 43,0% executado;
Estacas de contenção do tipo mecânica – 75,4% executado;
Tirantes da cortina de contenção – 23,2% executado;
Canteiro de obra – 76,0% executado;
3. OBSERVAÇÕES Apesar de todos os esforços empreendidos, ainda não conseguimos a liberação da licença para escavação e remoção do terreno na área dos subsolos da obra, cuja solicitação foi protocolada junto à Central de Atendimento da SEMAM em 31/03/2009. Temos a indicação de que esta liberação ocorrerá no dia 08/06/2009, próximo.
Tendo como justificativa a ocorrência de imprevistos, a Hepta Engenharia, empresa contatada para desenvolvimento do projeto estrutural da obra, solicitou um adiamento da data de entrega do projeto, do dia 29/05/2009 para o dia 15/06/2009. Em função de estarmos prevendo o início das fundações para julho/2009 e de já termos recebido, em adiantamento, o projeto estrutural dos blocos de coroamento das fundações, concedemos o adiamento solicitado.
4. DIVERSOSPrevisão de serviços a serem desenvolvidos em junho/2009.
• Continuação dos serviços de cravação das estacas de contenção;
• Continuação dos serviços de execução dos tirantes da cortina de contenção;
• Continuação dos serviços de escavação nas áreas de implantação do subsolo;
• Finalização do pré-orçamento da obra. Para execução desse serviço dependemos da entrega do projeto estrutural, prometido para o dia 15/06/2009, e da especificação definitiva dos acabamentos dos ambientes e fachadas, na dependência de reunião entre Urbanística (Presidência e Engenharia) e o Escritório Nasser Hissa Arquitetos.

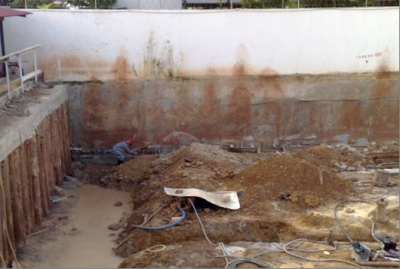

VISTA DA CONTENÇÃO NO NIVEL DOS SUBSOLOS 01 E 02 E
BANHEIRO /VESTIÁRIO (CANTEIRO)
VISTA DA CONTENÇÃO NO NIVEL DOS SUBSOLOS 01 E 02 E
BANHEIRO /VESTIÁRIO (CANTEIRO)

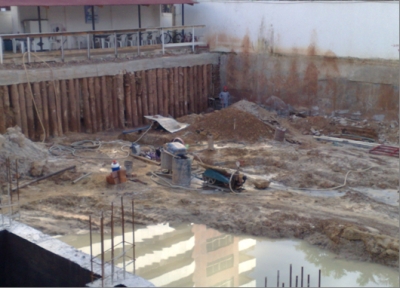

VISTA DA ÁREA ESCAVADA NO NÍVEL DO SUBSOLO 02
EXECUÇÃO DO CINTAMENTO DA CORTINA DE CONTENÇÃO NO
NÍVEL DO SUBSOLO 02
VISTA DA ÁREA ESCAVADA NO NÍVEL DO SUBSOLO 2.

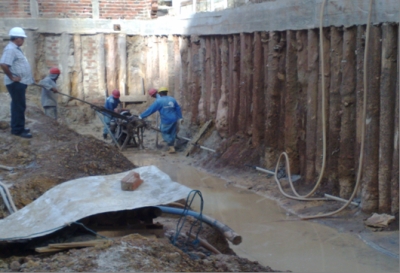

DETALHE DA CRAVAÇÃO DAS ESTACAS DE CONTENÇÃO NO
NÍVEL DO SUBSOLO 02

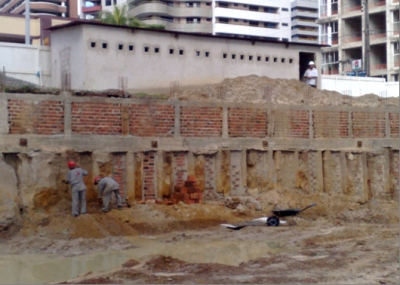

DETALHE DA EXECUÇÃO DA ALVENARIA DE CONTENÇÃO NO
NÍVEL DO SUBSOLO 01

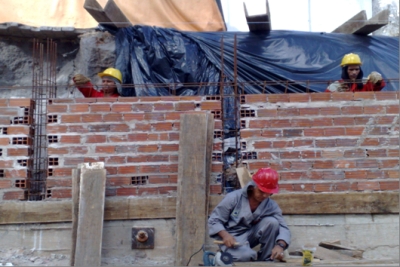

DETALHE DA EXECUÇÃO DA ALVENARIA DE CONTENÇÃO NO
NÍVEL DO SUBSOLO 01

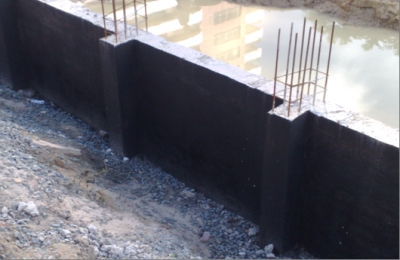

DETALHE DA EXECUÇÃO DA ALVENARIA DE CONTENÇÃO NO
NÍVEL DO SUBSOLO 01

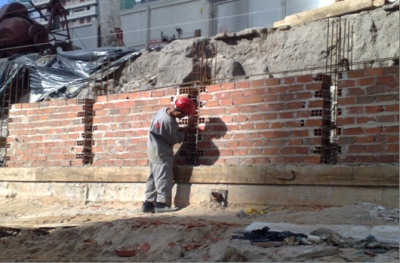

DETALHE DA EXECUÇÃO DA ALVENARIA DE CONTENÇÃO NO
NÍVEL DO SUBSOLO 02
